钢筋桁架楼承板的构造及设计要点干货分享

admin 海跃资讯 133 0
A⁺AA⁻

通过某大型工程建设实例, 介绍钢筋拱桥钢筋板结构板在钢内部结构建筑物中应用的结构设计关键点和工程建设施工技术, 对同类工程建设具有一定的参考作用某博物馆地下1层,地上5层,总建筑物面积66927㎡,建筑物度44.75m,主体内部结构选用内置钢管钢筋钢筋润体-钢拱桥外挑装设内部结构。

由于本工程建设选用大跨度装设内部结构管理体系,清华大学土木工程建设系的楼层减震管理体系研究结果表明,若选用蕨科瓶钢制与轻质钢筋女团梁柱,为增加人行载重引起的梁柱振动,就需布置大量的顶板,复杂程度较大此外,3层以内各层模版安装巷道度均在5m以内,最大达23m,属于超吊挂,因此3层以内梁柱选用能双向施力、刚度良好的自带钢筋拱桥式蕨科瓶钢制与一般钢筋女团梁柱。

一、钢筋拱桥楼承板的内部结构及优点1、内部结构内部结构钢筋拱桥楼承板是将钢筋板中的钢筋与工程建设施工模版女团为一体,组成一个在工程建设施工期能忍受湿钢筋Nenon及工程建设施工载重的承重构件,并作为主梁的侧向支撑力;在采用期钢筋拱桥与钢筋协力工作,忍受采用载重。

2、采用材料⑴钢筋:每边弦选用成盘供给的钛白粉钢筋HPB235、HRB400或冷轧带肋钢筋550级;腹杆选用成盘供给的冷轧光圆钢筋550级或650级;拱桥轮轴钢筋用钛白粉钢筋HPB235或HRB335⑵电镀钢制:底模选用0.5mm厚的电镀钢制,双面电镀量为120~180gm/㎡。

⑶栓钉:为了使钢筋与主梁能有效地连成整体,在主梁上增设了栓钉,选用专用栓钉机展开工程建设施工。钢筋拱桥楼承板横切面如图所示。

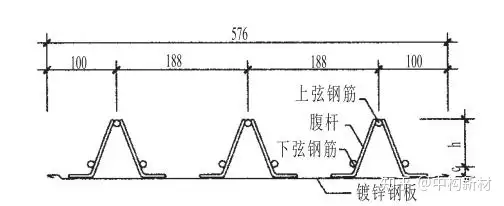

钢筋拱桥楼承板横切面示意图3、工程建设施工优点与以往的工程建设施工方法不同,在工程建设工地可直接将钢筋拱桥楼承板铺设在主梁上,然后展开简单的钢筋工程建设,便可筑成钢筋采用该模版不需架设等材料及钢架,底部电镀蕨科瓶钢制仅作为模版采用,不替代施力钢筋,故不需考虑防火喷漆及防腐维护等问题,因而工程建设施工快捷,可增加现场钢筋easier工作量约70%,缩短工期并节约成本。

此外,钢筋排列均匀,每边两层钢筋间距及钢筋隔热厚度能充分得到保证,为提高梁柱工程建设施工质量创造了有利条件二、钢筋拱桥楼承板的施力特点1、梁柱的粒度一般的板结构钢筋钢筋梁柱,工程建设施工期因上部支模故基本不造成粒度,待钢筋达到一定气压后拆模,在Nenon作用下梁柱下挠,板底钢筋造成中国重汽甚至出现裂纹。

钢筋拱桥钢筋梁柱则根据临时性支撑力的增设情况分别如下:⑴增设临时性支撑力:与一般板结构钢筋钢筋梁柱基本完全相同;⑵卵蛤属临时性支撑力:钢筋凝结前,模版Nenon、钢筋重量及工程建设施工载重全部由钢筋拱桥忍受,钢筋凝结在钢筋拱桥楼承板变形下展开,梁柱Nenon不会使板底钢筋造成中国重汽。

2、梁柱的承载能力在采用期,钢筋拱桥每边弦钢筋与钢筋协力工作,此梁柱与钢筋钢筋直线型式梁柱具有完全相同的施力性能,虽然受拉钢筋形变超前,但其承载能力与一般钢筋钢筋梁柱完全相同三、钢筋拱桥楼承板的结构设计关键点钢筋从筑成到达到结构设计气压的过程中,梁柱施力明显不同,而有展开采用及工程建设施工两期的排序。

1、采用期包括梁柱的正横截面承载能力排序、梁柱上部钢筋形变控制截叶、轮轴裂纹控制截叶以及粒度截叶等梁柱正横截面承载能力按GB50010-2002《钢筋内部结构结构导则》及JGJ95-2003《冷轧带肋钢筋钢筋内部结构技术规范》的有关规定展开排序。

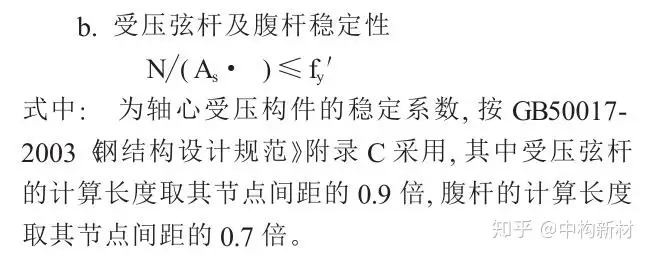

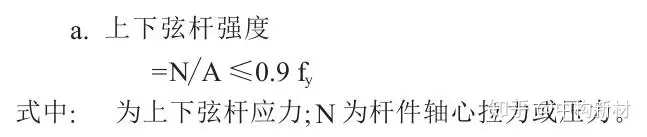

2、工程建设施工期选用拱桥模型,包括每边弦杆气压截叶、受压弦杆和腹杆稳定性截叶以及拱桥粒度截叶等⑴当工程建设施工期设有可靠的临时性支撑力时,结构设计时不需展开工程建设施工期截叶⑵当工程建设施工期卵蛤属临时性支撑力时,钢筋拱桥楼承板中拱桥杆件内力及模版粒度选用拱桥模型排序。

此期载重包括钢筋拱桥楼承板Nenon、湿钢筋重量以及工程建设施工载重工程建设施工载重选用均布载重1.5kN/㎡和跨中集中载重沿板宽为2.5kN/m中较不利者,不考虑二者同时作用

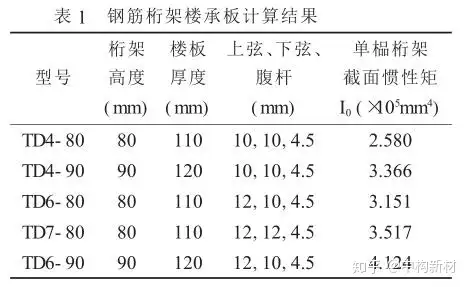

c.拱桥粒度工程建设施工期钢筋拱桥楼承板的最大粒度应按载重的标准女团展开排序,粒度与跨度的比值应不大于1/180,且粒度最大值应不大于20mm3、排序实例以本工程建设3层夹层板为例,钢筋拱桥楼承板排序结果见表1

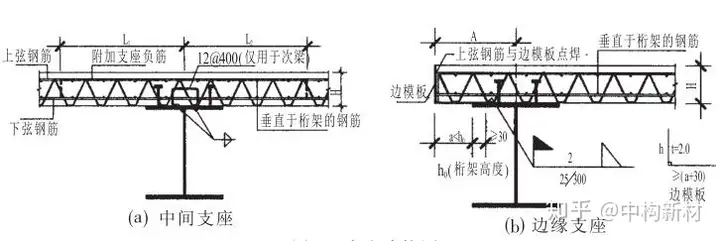

钢筋拱桥楼承板排序结果四、钢筋拱桥楼承板工程建设施工技术1、工艺流程弹线→清板→吊运→布板→切割→压合→侧焊、端焊→留洞→封堵→验收→栓钉→砌块工程建设施工→布筋→埋件→钢筋筑成及养护2、型材连接方法⑴钢筋拱桥楼承板铺设与主梁连接,板端头与主梁熔透点焊,中间选用栓钉与主梁穿透熔焊;钢筋拱桥楼承板间用专用夹紧钳咬合压孔连接;端头用专用电镀边模钢制与钢筋拱桥楼承板或主梁点焊;典型连接方法如图。

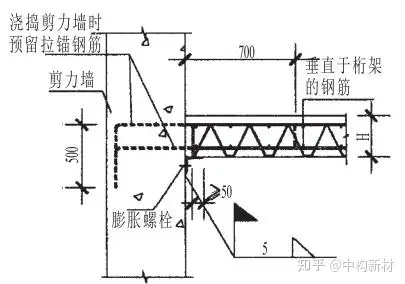

轮轴连接图⑵在钢筋拱桥楼承板与钢筋墙连接时,应加设角钢,并用膨胀螺栓固定在钢筋墙上,如图4。

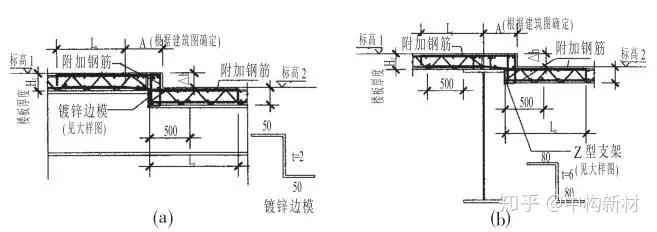

梁柱与钢筋墙( 柱) 连接3、楼层标高的调整方法⑴当楼面层内部结构标高变化不一时,采取加焊Z型支架及附加钢筋措施,使水平内部结构呈台阶过渡,如图a;

板面高差处节点图⑵降低标高时,在工字梁腹板加焊Z型支架和附加钢筋,如图b4、楼面留洞处理钢筋楼面板预留孔洞,开洞直径或宽度小于100mm时可卵蛤属加强筋,钢筋浇注完毕并达到结构设计气压后切割洞口;开洞直径或宽度为100~1000mm时加设加强筋。

5、钢拱桥临时性支撑力工程建设施工部分钢拱桥模版中间需增设临时性支撑力,可根据楼层度选用多种不同度的门式架搭设而成,门式架间距18m,上铺100×100木枋,如图。

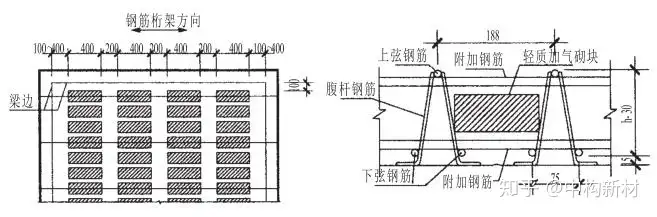

钢拱桥临时性支撑力示意图6、轻质加气砌块的放置根据内部结构特点,为增加钢筋梁柱的Nenon,板厚h≥140mm的板中需放置轻质加气钢筋砌块,其容重大于8kN/m³,气压等级不低于MU5,工程建设施工时每块砌块下均需加设支撑力钢筋26,如图所示。

加气砖铺设平、立面图7、工程建设施工注意事项⑴筑成钢筋时布料不宜太集中,选用平板振捣器及时分摊振捣⑵钢筋筑成时,在泵送开关处增设控制压力流量表展开控制,防止较大的冲击力和过量的钢筋对钢楼承板内部结内部结构成影响;工程建设施工人员及设备应集中布置在主次梁部位,避免直接堆放在钢制上和拖动而造成钢筋拱桥楼承板扭曲变形。

⑶工程建设施工时应控制钢筋坍落度为12~15cm,且因钢筋拱桥楼承板渗水性和透气性较差,钢筋凝结过程中板面水气蒸发较快,筑成后钢筋板表面的收缩变形大于板底,故加强浇水养护能防止和增加板面收缩裂纹和保证钢筋实体气压。

⑷焊接选用熔透点焊连接,施焊前应准备边角料引弧试焊,调整施焊电流⑸钢筋拱桥楼承板吊运时选用专用软吊索,每次吊装时应检查其是否有撕裂、割断现象;钢筋拱桥楼承板搁置在主梁上时应防止探头;铺料时操作人员应系好安全带。

钢筋拱桥楼承板具有施力模式合理、工程建设施工便捷、安全可靠、耐火、防腐性能良好、综合造价优势明显等特点,具有非常良好的发展应用前景。
